超高層マンション・超高層ビル

全国の超高層マンション、超高層ビルの建設現場を撮り歩いているブログです。

東京駅前八重洲一丁目東B地区

地上51階、高さ250m「東京駅前八重洲一丁目東B地区第一種市街地再開発事業」既存ビル解体工事のため道路が封鎖されました(2020.10.11)

東京駅前八重洲一丁目東B地区第一種市街地再開発事業 外観イメージ
外観イメージ[出典:東京建物]

 八重洲で計画されている「東京駅前八重洲一丁目東B地区第一種市街地再開発事業」(地上51階、高さ250m)の完成予想図です。同計画地では街区全体が封鎖され一部建物で解体工事が開始されています。ここと昨日のブログに載せた「日本橋一丁目中地区第一種市街地再開発事業」(地上49階、高さ約287m)において同時期に大規模な解体工事が始まります。

 現地の様子の前にまずは「東京駅前八重洲一丁目東B地区第一種市街地再開発事業」の概要です。計画規模は地上51階、地下4階、高さ250m、敷地面積約10,600屐延床面積約225,200屐事業主は東京駅前八重洲一丁目東B地区市街地再開発組合で参加組合員として東京建物と都市再生機構が参画しています。工期は2021年10月1日着工、2025年3月31日竣工予定で大林組の施工となります。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業 八重洲仲通り・さくら通り沿いの低層部イメージ
八重洲仲通り・さくら通り沿いの低層部イメージ[出典:東京建物]

 東京駅がある外堀通り側は再開発に参加していないビルが多いこともあり、建物のメインは東京駅から一本中に入った八重洲仲通り側となります。これはその八重洲仲通りと外堀通りに繋がるさくら通り沿いの低層部です。道路が拡幅されることはなさそうですが、歩道は拡幅され歩きやすい場所となりそうです。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業 外観イメージ
外観イメージ[出典:東京都]

 最新の図ではありませんが東京駅側から見た完成予想図です。A地区の左側には既存ビルが残っていることがわかります。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業 配置図
配置図[出典:東京都]

 この配置図の左側が東京駅側ですが、このように一番良い東京駅の目の前のビルが再開発には参加しません。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業 断面図
断面図[出典:東京都]

 低層のビルとなるA地区は店舗、超高層棟のあるB地区の低層部には店舗、医療施設、ビジネス交流施設等が配置され、その上部はオフィスフロアとなります。断面図には描かれていませんが劇場も整備される計画となっています。

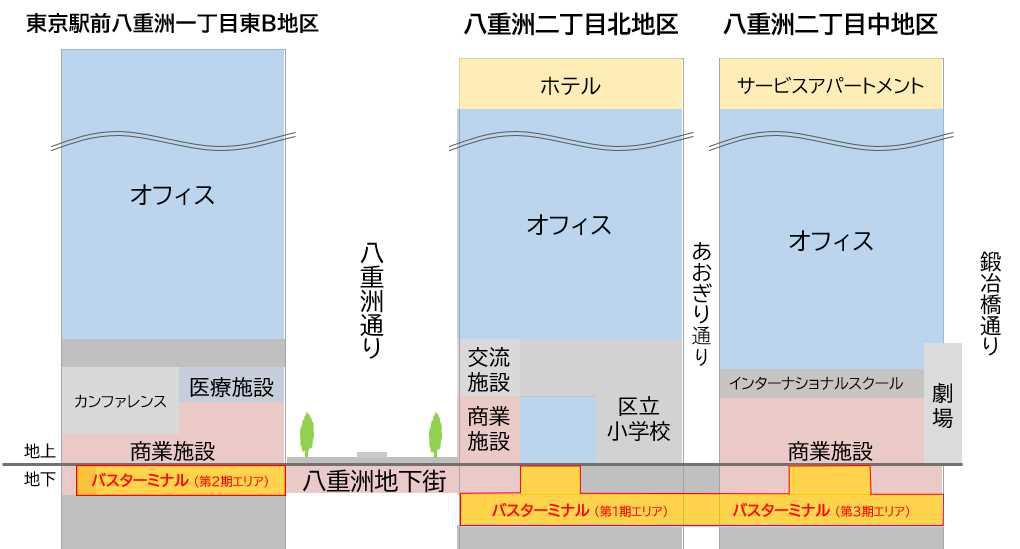

 同再開発では八重洲地下街と繋がり、そのまま東京駅と地下で直結となります。また、地下には空港や地方都市を結ぶ大規模バスターミナルも整備されます。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業 位置図
位置図[出典:東京建物]

 場所はこのように東京駅の目の前の超一等地ですが、その超一等地が虫食い状態の敷地になるのはちょっと残念です。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業

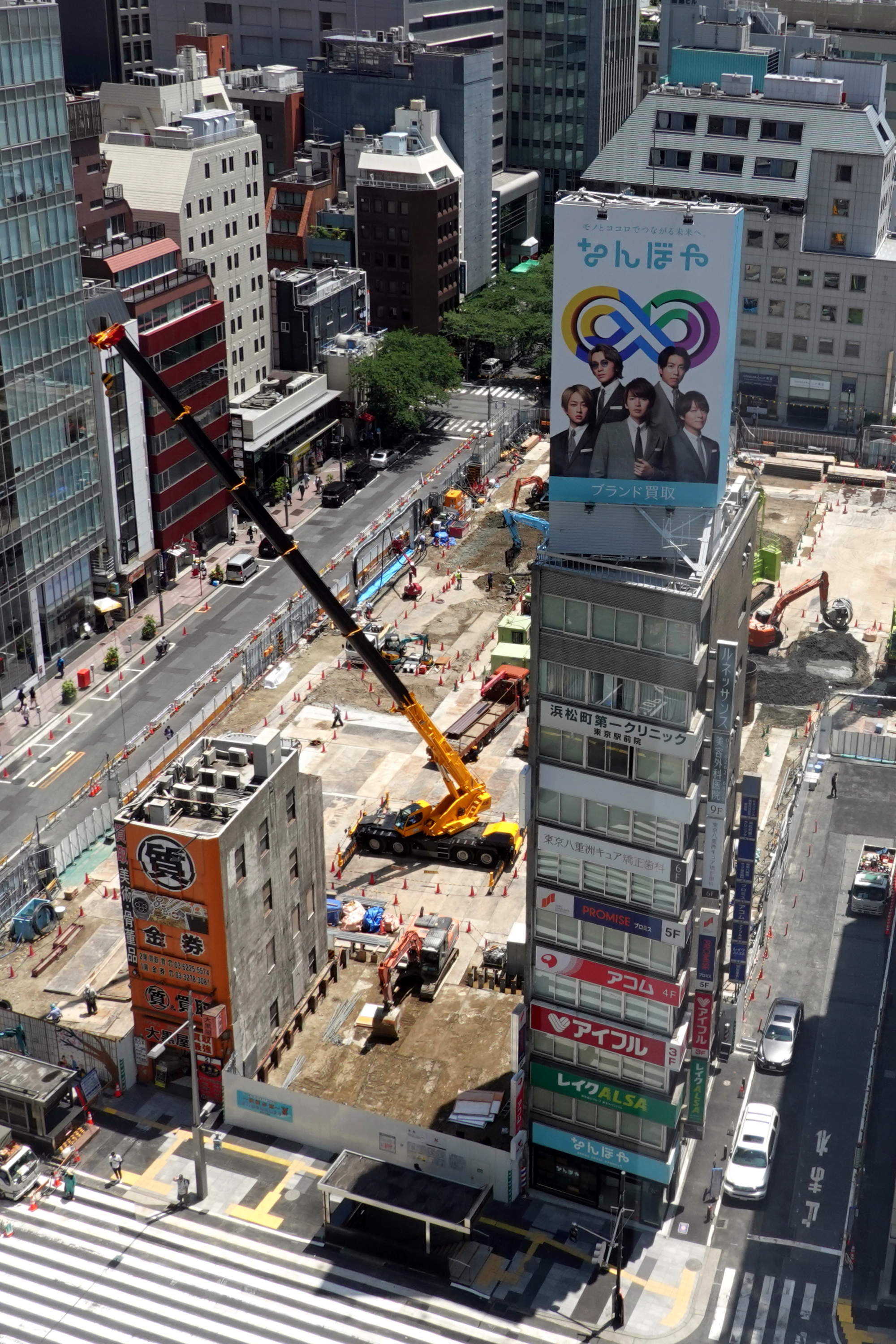

 2019年11月にヘリから撮影した「東京駅前八重洲一丁目東B地区第一種市街地再開発事業」の計画地です。青い網掛けがA地区、赤い網掛けがB地区です。B地区の一番奥が地上51階、高さ250mの超高層ビルが建つ場所となります。

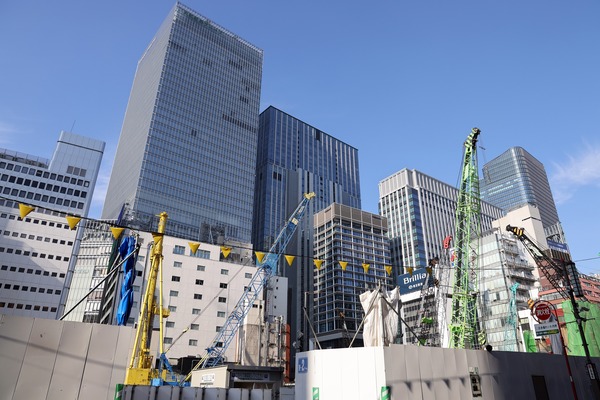

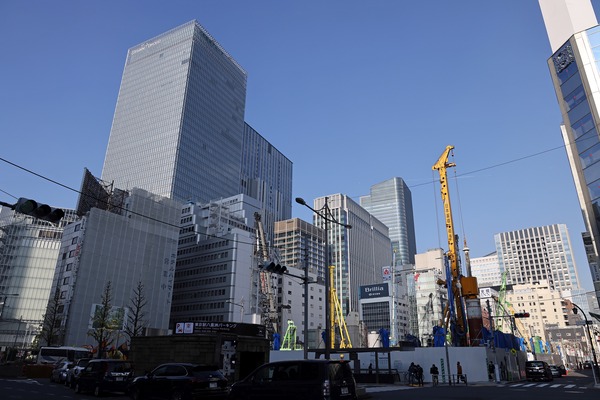

 目の前の東京駅側のビルは「グラントウキョウ ノースタワー」(地上43階、最高高さ204.9m)で、これよりも45mほど高い超高層ビルとなります。45mはマンションだと15階建て相当の高さです。

 左側の大規模な建設現場は「八重洲二丁目北地区第一種市街地再開発事業」(地上45階、高さ240m)ですが、近々当ブログに最新の建設状況を載せます。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業

 現地に解体工事のお知らせと一緒に設置されている解体される建物の配置図です。赤い枠で囲まれた部分にある道路は封鎖されたため、これから一気に街区内の建物の解体工事が始まります。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業

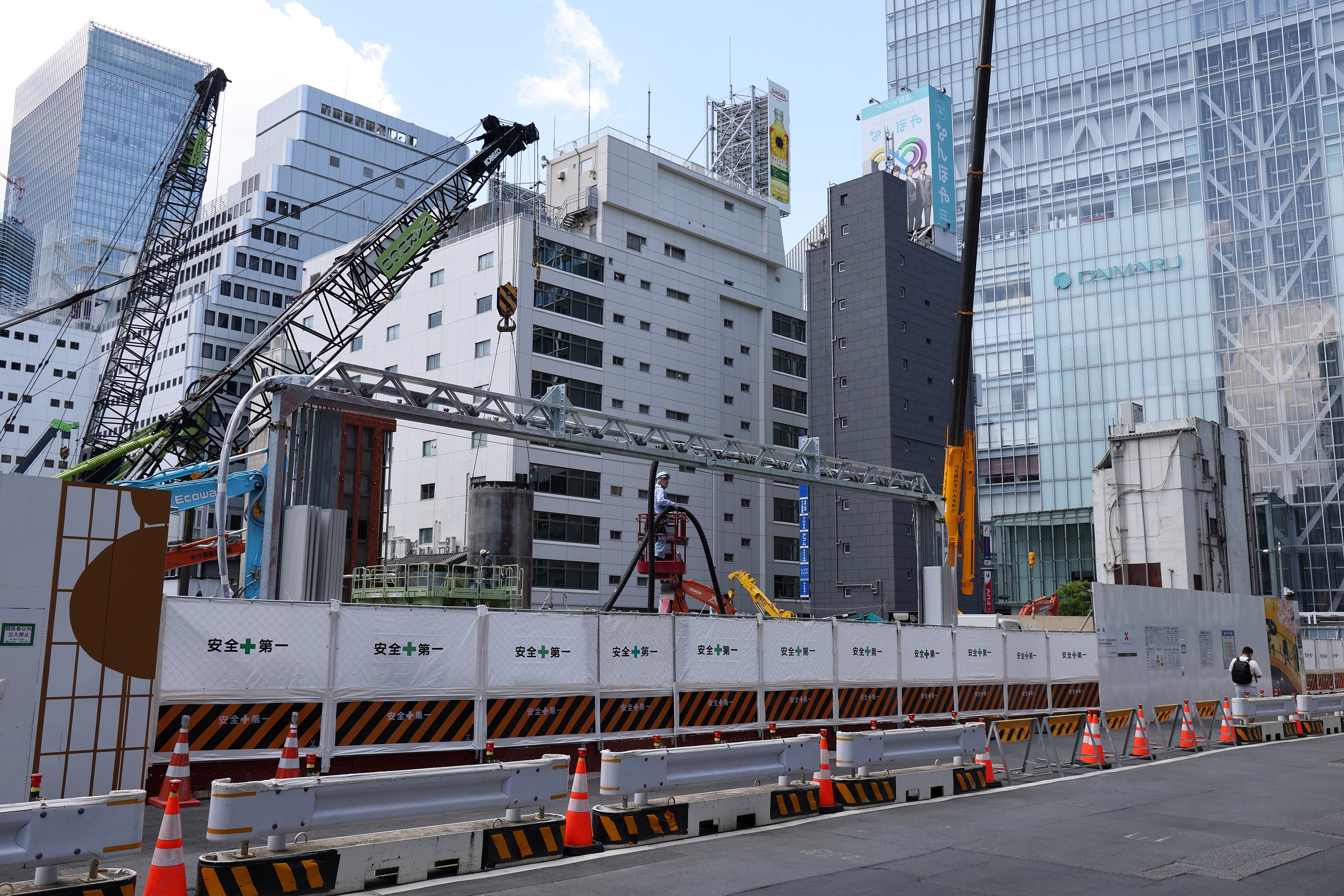

 「グラントウキョウ ノースタワー」の低層部に入る「大丸」から見た「東京駅前八重洲一丁目東B地区第一種市街地再開発事業」の計画地です。中央に見える路地の途中が解体工事のため閉鎖されているのがわかります。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業

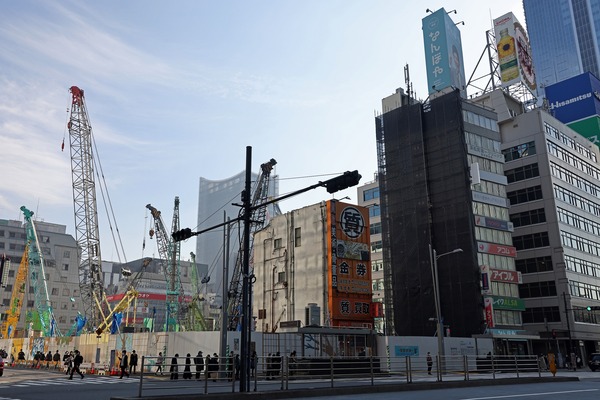

 地上から見た様子です。小規模なビルが建ち並んでいますが、大黒屋と消費者金融が入るビルが残ります。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業

 その隣のビルも残ります。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業

 そのため路地の途中で道路が封鎖となっています。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業

 こんな中途半端な敷地になってしまったのが本当に残念ですが、地権者それぞれの考えがあるので仕方のないことですね。一度手放したら二度と手に入らない超一等地ですし。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業

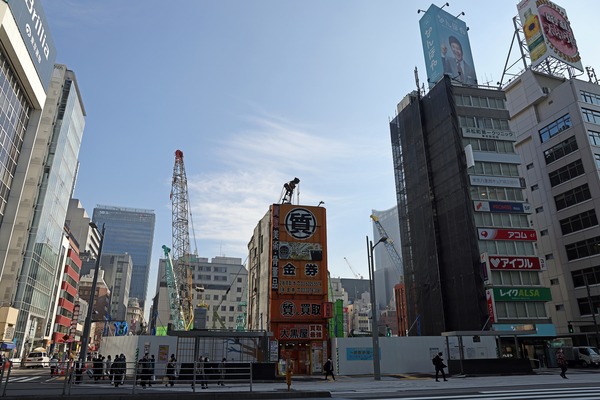

 左の近畿大学の看板があるビルも再開発には参加せずに残ります。その右側のデカイ看板があるビルはA地区の範囲に入っているのでそのうち解体されます。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業

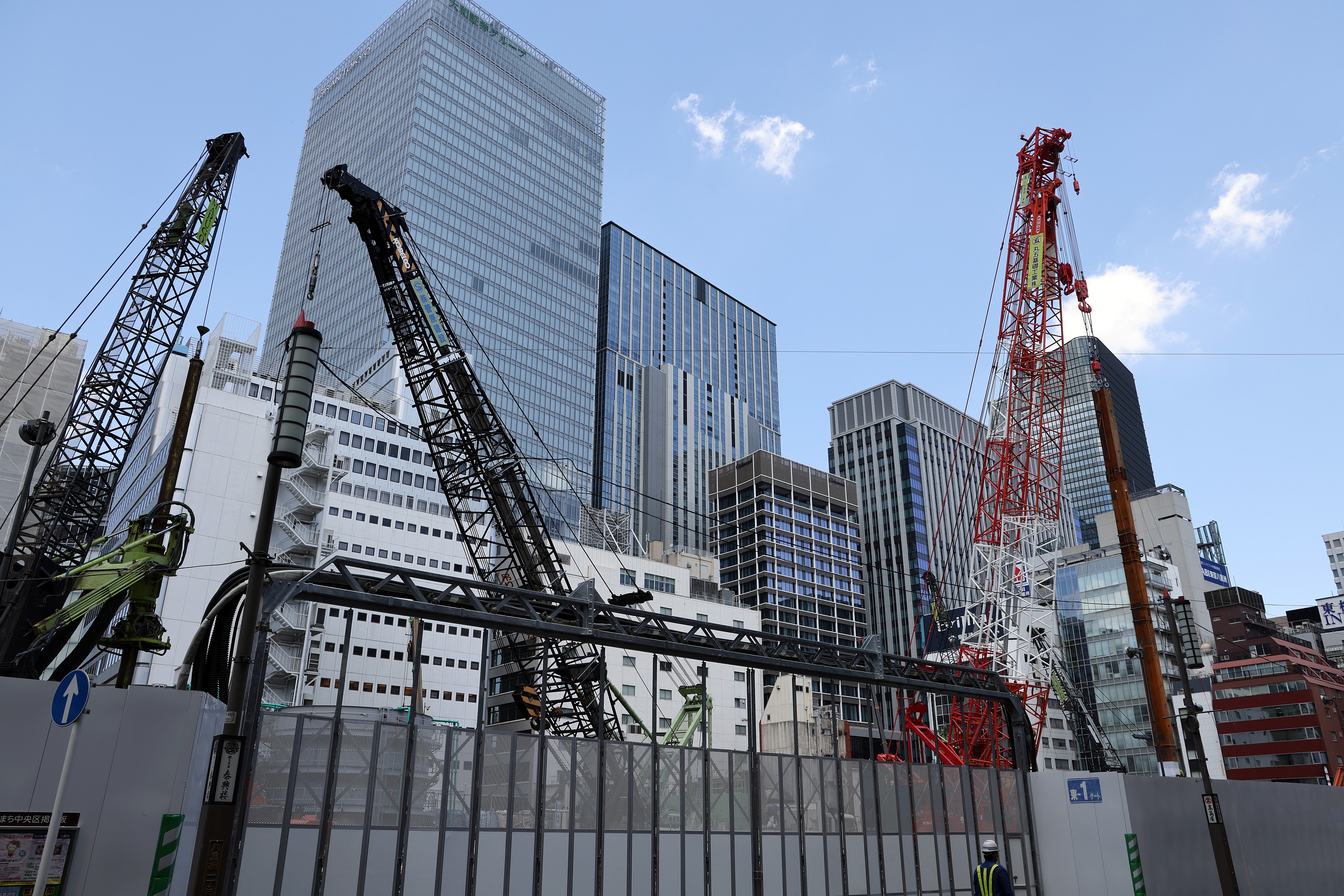

 こちらの解体用の足場が組まれているビルは「東京建物ビル」で先行して解体が進められています。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業

 ここは「東京建物ビル」以外のビルもまとめて解体用の足場が組まれています。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業

 八重洲仲通り沿いは仮囲いが設置されていました。これから解体用の足場が設置され一気に解体工事が始まるかと思います。

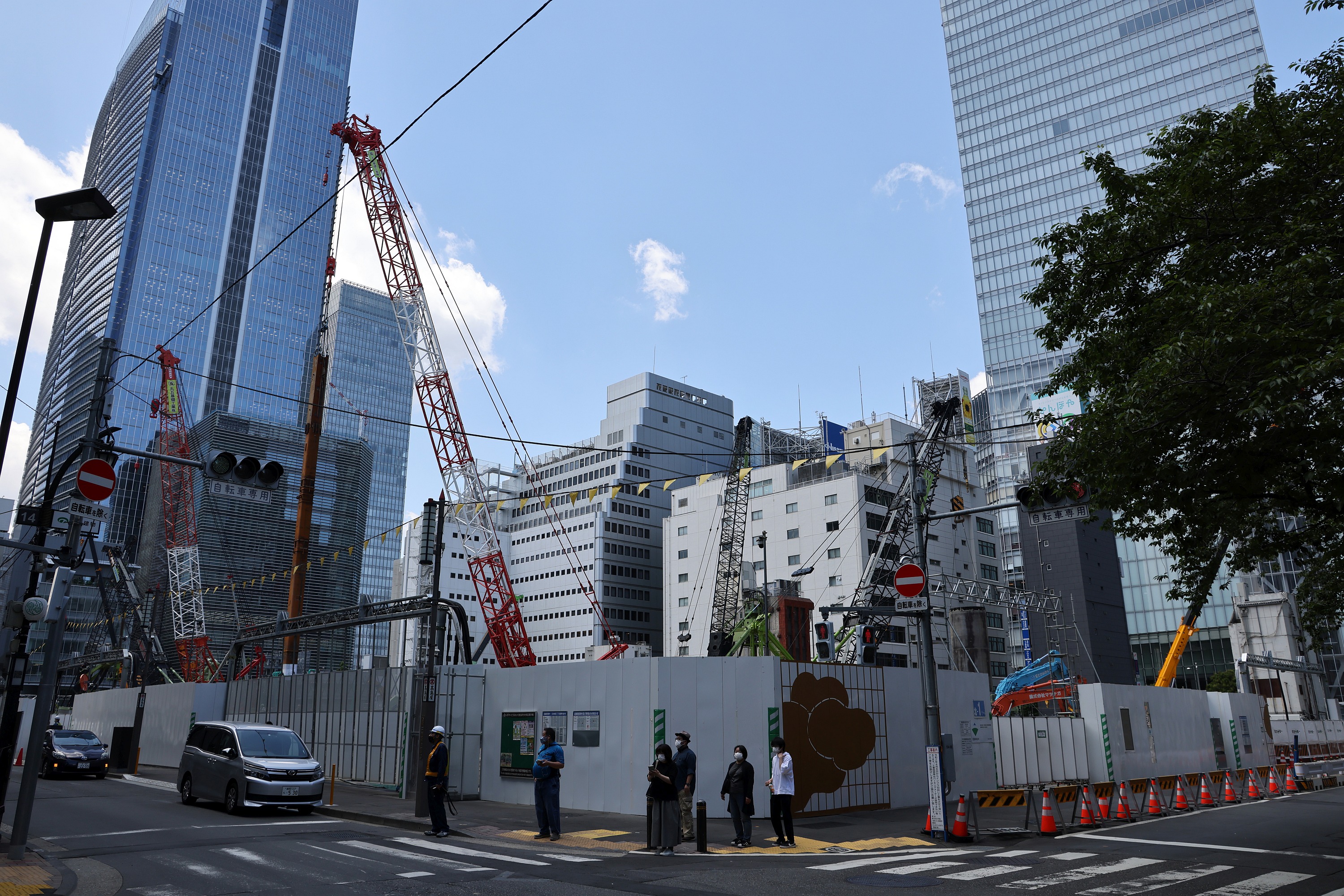

東京駅前八重洲一丁目東B地区第一種市街地再開発事業

 3ヶ月くらい前にここに来たときは店舗は営業しており解体される気配はまだなかったのですが今は街区全体が封鎖されています。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業

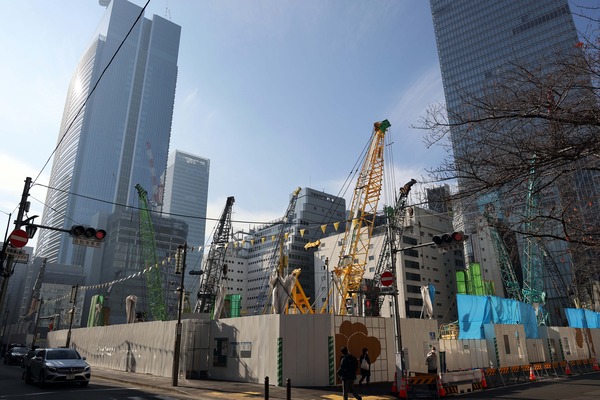

 仮囲いの中です。まだ足場も組まれていないので解体工事が本格化するのはこれからですね。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業

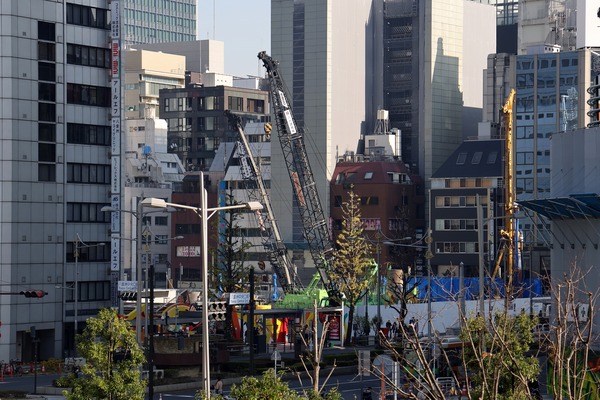

 角地の「八重洲センタービル」は足場を組んでいるところでした。解体に時間がかかるビルから解体する手順なんですかね。この辺りのビルが解体されると東京駅周辺のビルが見えたりと景色が随分と変わりそうです。

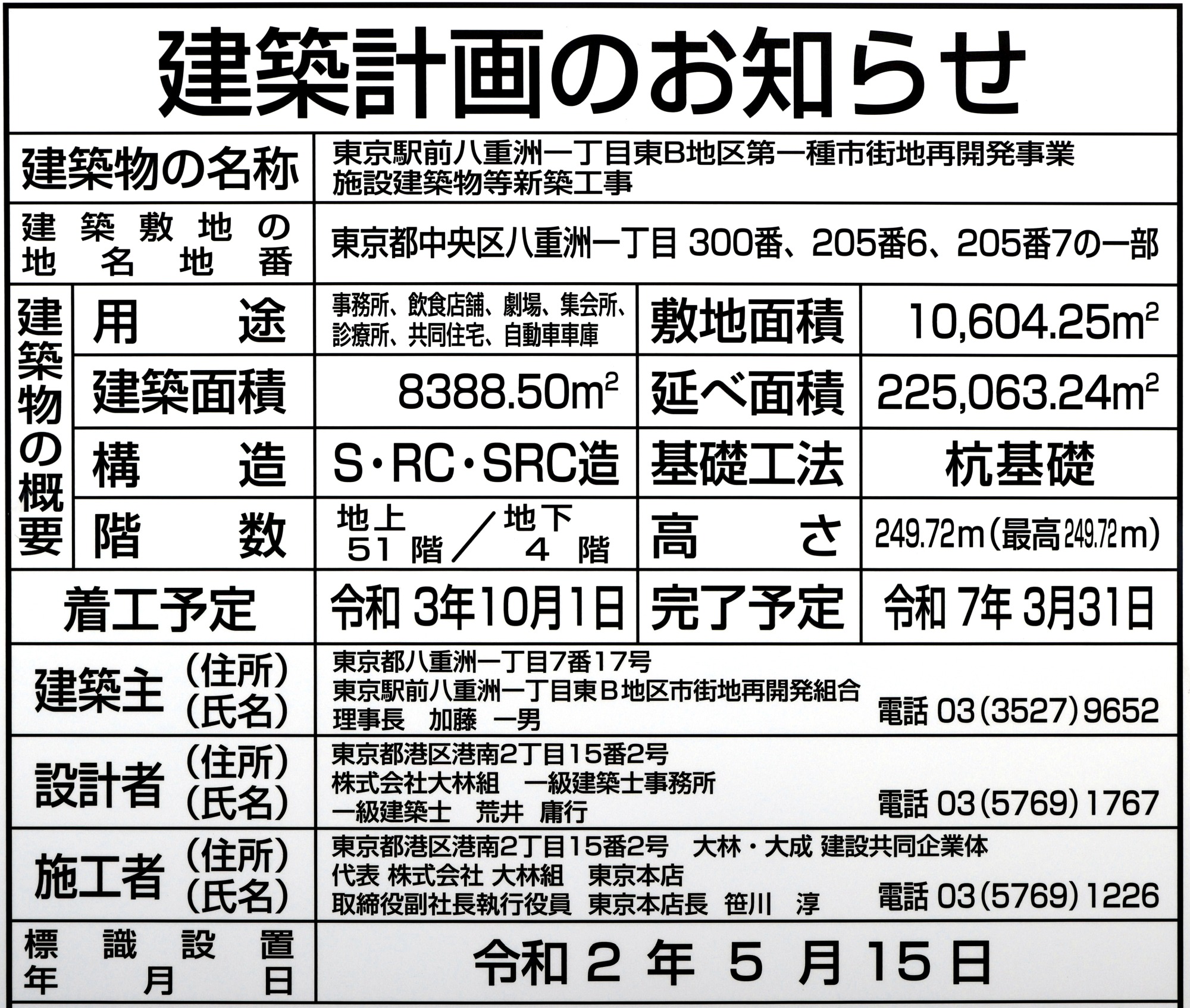

東京駅前八重洲一丁目東B地区第一種市街地再開発事業 建築計画のお知らせ

 建築計画のお知らせです。建築計画のお知らせが設置された当初の施工者は大林組単体でしたが、大林組・大成建設共同企業体に変更になっています。竣工予定の2025年はまだ「Torch Tower(トーチタワー)」(地上63階、高さ390m)の完成前のため、一時的に東京駅前では最も高い超高層ビルとなります。

■物件概要■
計画名:東京駅前八重洲一丁目東B地区第一種市街地再開発事業施設建築物等新築工事
所在地:東京都中央区八重洲一丁目201番地の一部、203番地の一部、205番地の一部、207番地の一部、
用途:事務所、店舗
階数:地上51階、地下4階
高さ:250m(最高高さ250m)
構造:鉄骨・一部鉄骨鉄筋コンクリート造
基礎工法:杭基礎
敷地面積:10,600
建築面積:8,400
延床面積:225,200
建築主:東京駅前八重洲一丁目東B地区市街地再開発組合
参加組合員:東京建物、都市再生機構
設計者:大林組
施工者:大林組・大成建設共同企業体(代表者:大林組)
工期:2021年10月1日着工〜2025年3月31日竣工予定

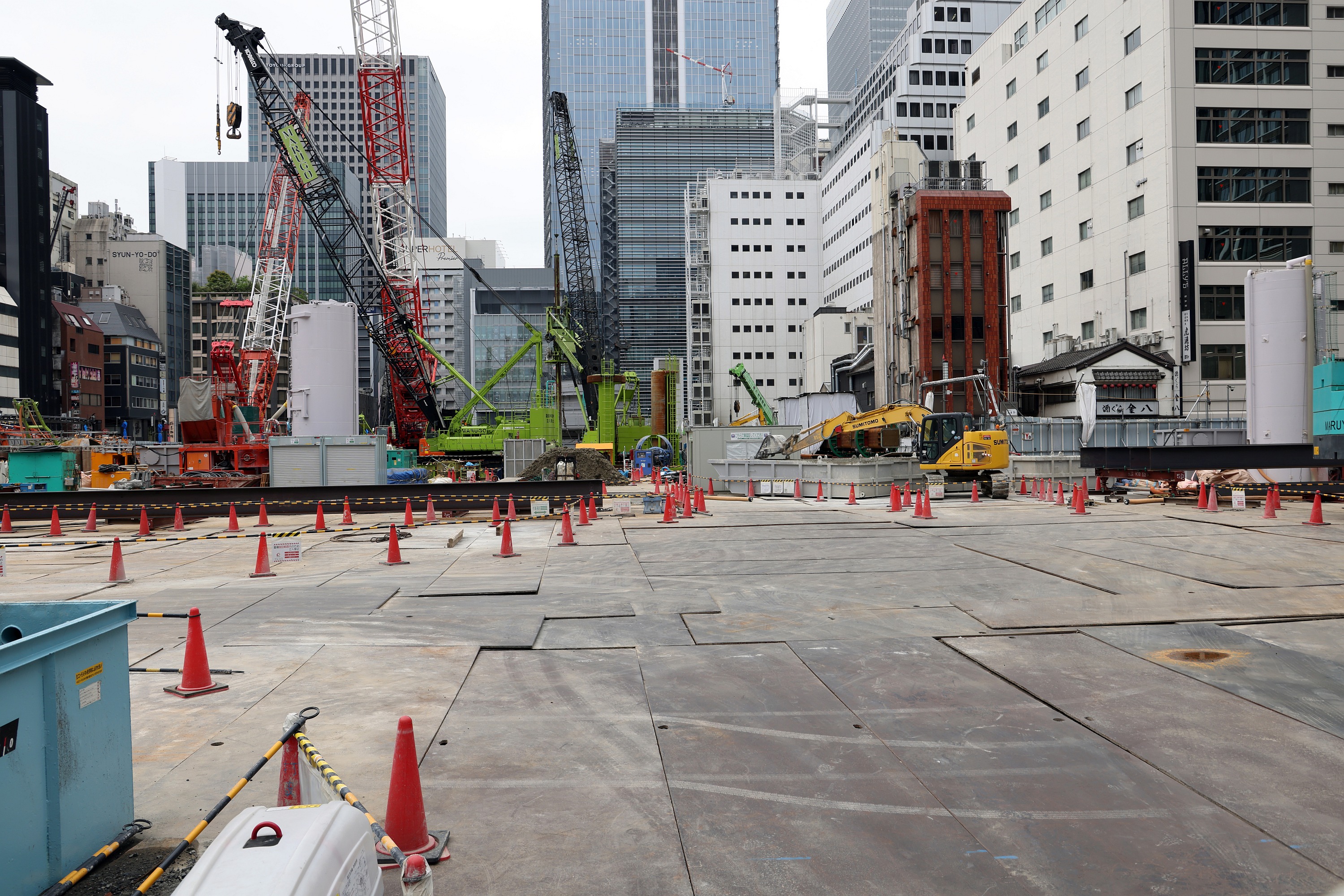

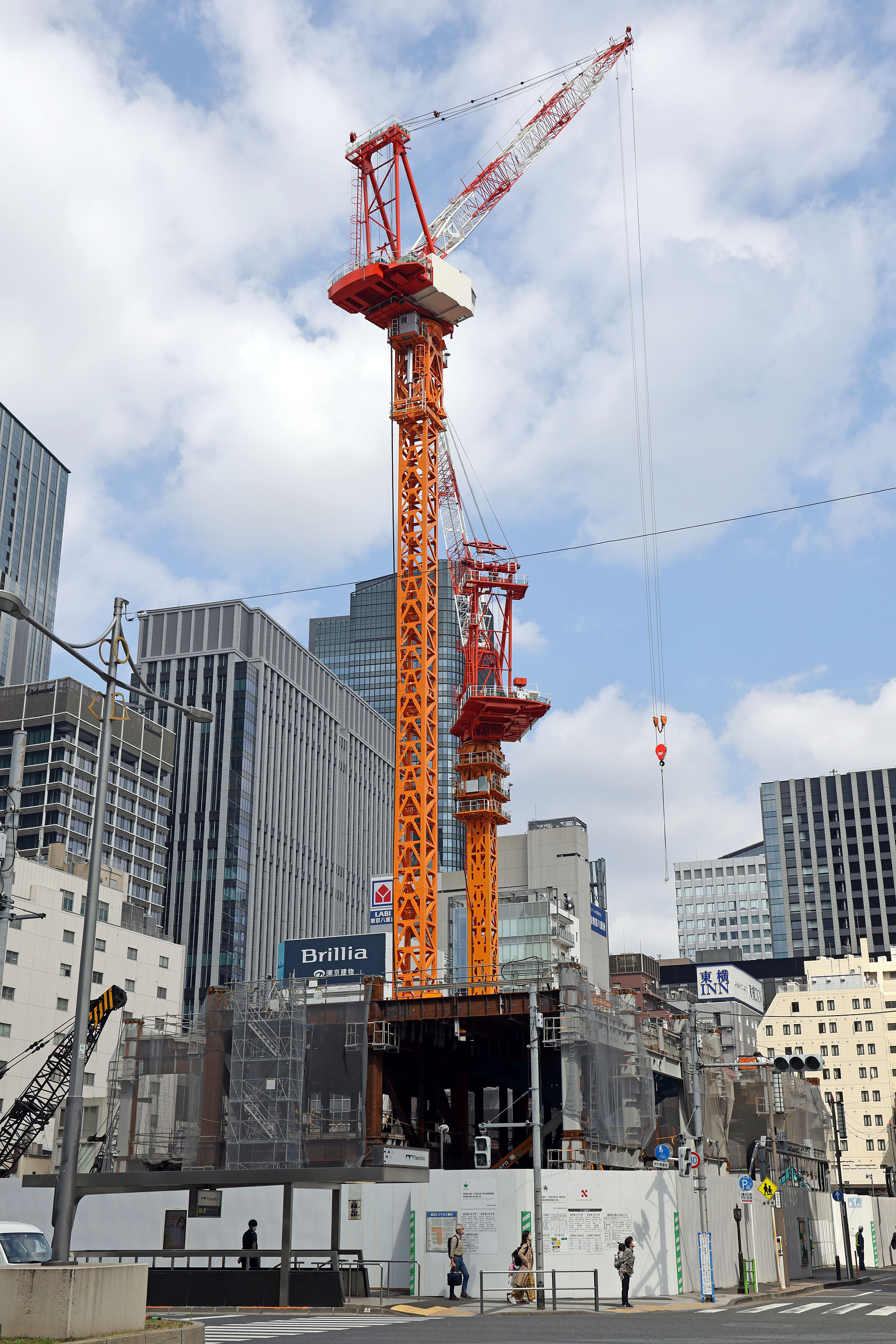

地上51階、高さ250m「東京駅前八重洲一丁目東B地区第一種市街地再開発事業」の建設地の様子(2020.7.12)

東京駅前八重洲一丁目東B地区第一種市街地再開発事業
イメージパース[出典:東京建物]

 東京駅前の八重洲に建設される超高層ビル「東京駅前八重洲一丁目東B地区第一種市街地再開発事業」(地上51階、高さ250m)の完成予想図です。建築主は東京駅前八重洲一丁目東B地区市街地再開発組合で、参加組合員として参画している東京建物のニュースリリース(2020年7月1日)で権利変換計画の認可を受けたことが発表されており着々と建設に向けて進んでいます。同再開発は東京圏の国家戦略特別区域の特定事業として認定を受けているプロジェクトとなっています。

 ところで今回のニュースリリースでは最新の完成予想図が公開されました。以前と比べると形は同じですが外観が大きく変わっています。

▼東京建物:ニュースリリース(2020年7月1日)
東京建物

東京駅前八重洲一丁目東B地区第一種市街地再開発事業 イメージパース
イメージパース[出典:東京建物]

 こちらが以前のイメージパースです。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業 イメージパース
イメージパース[出典:東京都]

 こちらも以前のイメージパースですが東京駅側から見た完成予想図です。このように低層棟のA地区と超高層棟のB地区に分かれています。A地区の左側にもビルがいくつか描かれていますがこれは再開発に参加していないビルです。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業 断面図
断面図[出典:東京都]

 A地区は店舗、B地区の低層部は店舗、医療施設、ビジネス交流施設等が配置され、上部はオフィスフロアとなります。断面図には描かれていませんが劇場も整備されるとニュースリリースに記載されています。

 東京駅とは地下で直結となり歩行者ネットワークが整備され、地下には空港や地方都市を結ぶ大規模バスターミナルも整備され東京駅前の交通結節機能が強化されます。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業 イメージパース
イメージパース[出典:東京建物]

 超高層棟となるB地区低層部の完成予想図です。こちらは以前の完成予想図で6階あたりに外に出られるデッキも描かれていて楽しみにしていたのですが…

東京駅前八重洲一丁目東B地区第一種市街地再開発事業
イメージパース[出典:東京建物]

 最新の完成予想図ではそのデッキはなくなっていました。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業 配置図
配置図[出典:東京都]

 この配置図の左側が東京駅がありますが、その東京駅前を通っている外堀通り沿いに再開発に参加しないビルがいくつかあります。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業 建設地の空撮

 2019年11月にヘリから撮影した「東京駅前八重洲一丁目東B地区第一種市街地再開発事業」の計画地です。赤い網掛けがB地区、青い網掛けがA地区です。その左側の建設現場は昨日のブログに載せた「八重洲二丁目北地区第一種市街地再開発事業」(地上45階、高さ240m)です。

 この2棟が完成すると東京駅は360度超高層ビルに囲まれた駅となります。現行の法律では日本の首都は定義されていないようですが、一般的に首都とされている「東京」の名が付く「東京駅」前として相応しい超高層ビル群へと成長してきていますね。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業 建物配置図

 現地に解体工事のお知らせと一緒に掲示されている建物配置図です。これら番号の付いた既存建物がこれから解体されます。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業

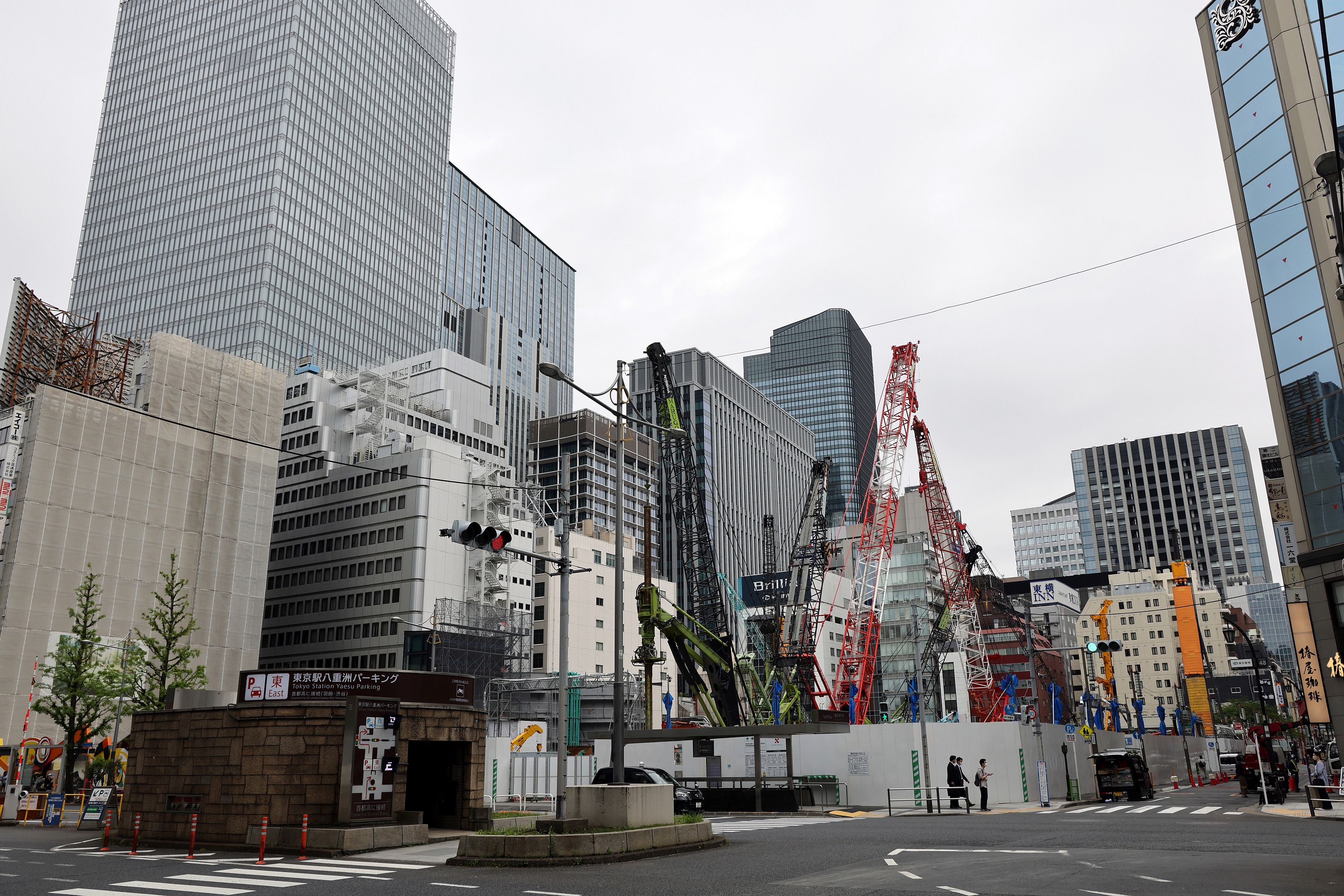

 グランルーフから見た「東京駅前八重洲一丁目東B地区第一種市街地再開発事業」の計画地方面です。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業

 近畿大学の看板があるビル、サロンパスの看板があるビルは再開発には参加していないのが残念です。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業

 「東京建物ビル」は先行して解体するようで解体工事の足場が組まれていました。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業

 右に見えている路地沿いも再開発区域ですが歩いた感じだと今すぐ解体が始まる雰囲気はありませんでした。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業

 外堀通り沿いから撮影。大黒屋が入っているビルとプロミス、アコム、アイフル、レイクといった消費者金融が集まったビルは再開発には参加しません。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業

 敷地北東角にある「八重洲センタービル」です。このあたりに超高層棟が建設されます。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業

 計画地内にはカラオケ館が入るペンシルビルもありました。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業 建築計画のお知らせ

 建築計画のお知らせです。

■物件概要■
計画名:東京駅前八重洲一丁目東B地区第一種市街地再開発事業施設建築物等新築工事
所在地:東京都中央区八重洲一丁目201番地の一部、203番地の一部、205番地の一部、207番地の一部、
用途:事務所、店舗
階数:地上51階、地下4階
高さ:250m(最高高さ250m)
構造:鉄骨・一部鉄骨鉄筋コンクリート造
基礎工法:杭基礎
敷地面積:10,600
建築面積:8,400
延床面積:225,200
建築主:東京駅前八重洲一丁目東B地区市街地再開発組合
参加組合員:東京建物、都市再生機構
設計者:大林組
施工者:大林組
工期:2021年10月1日着工〜2025年3月31日竣工予定

地上51階、高さ250m「東京駅前八重洲一丁目東B地区第一種市街地再開発事業」に建築計画のお知らせ設置!

東京駅前八重洲一丁目東B地区第一種市街地再開発事業 建築計画のお知らせ

 東京駅前の八重洲一丁目の大規模再開発「東京駅前八重洲一丁目東B地区第一種市街地再開発事業」の建築計画のお知らせが設置されました!規模は既報より1フロア高い地上51階、地下4階、高さ250m、延床面積225,200屬罵囘咾六務所、店舗となっています。

 建築主は東京駅前八重洲一丁目東B地区市街地再開発組合(参加組合員;東京建物、都市再生機構)、設計者と施工者は大林組、工期は2021年10月1日着工、2025年3月31日竣工予定となっています。既存ビルの解体工事は2020年4月1日から2021年9月末までで、まずはアスベスト除去工事が行われます。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業 イメージパース
イメージパース[出典:東京都]

 東京駅方面から見た「東京駅前八重洲一丁目東B地区第一種市街地再開発事業」の完成予想図です。低層ビルのA地区と超高層ビルのB地区がありますが、今回建築計画のお知らせが設置されたのはB地区になります。また、手前のA地区の左側には低層のビルがいくつか描かれていますがこれは再開発に参加しないビルです。

▼東京都:報道発表資料(2019年1月10日)
東京駅前八重洲一丁目東B地区市街地再開発組合の設立を認可します

東京駅前八重洲一丁目東B地区第一種市街地再開発事業 イメージパース
イメージパース[出典:東京建物]

 反対側から見た完成予想図です。敷地で東京駅に一番遠い側が超高層棟となります。

▼東京建物:ニュースリリース(2019年1月18日)
「東京駅前八重洲一丁目東地区第一種市街地再開発事業」
B地区市街地再開発組合設立のお知らせ

東京駅前八重洲一丁目東B地区第一種市街地再開発事業 イメージパース
イメージパース[出典:東京建物]

 東京駅に近い側は店舗や医療施設のフロアとなります。完成予想図を見ると建物の外側に通路が配置され、一部は外もあるける通路となるようです。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業 断面図
断面図[出典:東京都]

 店舗、事務所の他に地下には空港や地方都市を結ぶ大規模バスターミナルも整備されます。また、この断面図にも建築計画のお知らせの用途にも記載はありませんが、東京建物のニュースリリースによると劇場の整備も行われるようです。他にはカンファレンス施設や初期医療施設も整備されます。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業 配置図
配置図[出典:東京都]

 この配置図の左側に東京駅があり、その東京駅前を通る外堀通り沿いのビルのいくつかが再開発には参加していません。そのためか超高層ビル本体は一番広い敷地北東角の配置となっています。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業 配置図

 解体工事のお知らせと一緒に設置されている建物配置図です。番号が73までありますが解体される建物の総数は数えたところ54棟となっています。左の赤い枠は「東京建物本社ビル」でその敷地の上半分がA地区、下半分がB地区となります。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業 位置図
位置図[出典:東京都]

 場所は東京駅前で外堀通りと八重洲通りに接する一等地です。この辺りの高さ制限は約255mなのでほぼ制限いっぱいの高さとなります。ちなみにもう少し北に行くと高さ制限がなくなるため、近くの「東京駅前常盤橋プロジェクト」は高さ390mとなっています。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業の空撮

 2019年11月30日にヘリから撮影した「東京駅前八重洲一丁目東B地区第一種市街地再開発事業」の計画地です。赤い網掛けがB地区、青い網掛けがA地区の建設地です。八重洲通りを挟んだ左側は「八重洲二丁目北地区第一種市街地再開発事業」(地上45階、高さ240m)の建設地です。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業

 グランルーフから見た「東京駅前八重洲一丁目東B地区第一種市街地再開発事業」 の計画地方面です。近畿大学やサロンパスの看板があるビルが再開発には参加していないビルです。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業

 東京駅前のビル複数が再開発に参加しないため、この位置から超高層棟が見えるようになるのは鉄骨が組まれ始めてからとなります。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業

 八重洲通りから撮影。左がA地区で右がB地区となります。超高層棟は右奥あたりになります。

東京駅前八重洲一丁目東B地区第一種市街地再開発事業

 昨日の仕事帰りに撮影した超高層棟が建設される場所あたりです。ここには「八重洲センタービル」があり、小規模なビルが多数ある建設地内では一番大きなビルかと思います。

東京駅前の超高層ビル群の空撮

 最後は2019年12月14日に撮影した東京駅前の超高層ビル群です。大手町、丸の内側は皇居に近いこともあり高さは200m程度が限度ですが、八重洲側は皇居から離れるため高さ250m規模が可能となっています。東京駅周辺の超高層ビル群は新たな時代へ突入します。

■物件概要■
計画名:東京駅前八重洲一丁目東B地区第一種市街地再開発事業施設建築物等新築工事
所在地:東京都中央区八重洲一丁目201番地の一部、203番地の一部、205番地の一部、207番地の一部、
用途:事務所、店舗
階数:地上51階、地下4階
高さ:250m(最高高さ250m)
構造:鉄骨・一部鉄骨鉄筋コンクリート造
基礎工法:杭基礎
敷地面積:10,600
建築面積:8,400
延床面積:225,200
建築主:東京駅前八重洲一丁目東B地区市街地再開発組合
参加組合員:東京建物、都市再生機構
設計者:大林組
施工者:大林組
工期:2021年10月1日着工〜2025年3月31日竣工予定
